Avancement du chantier en cours

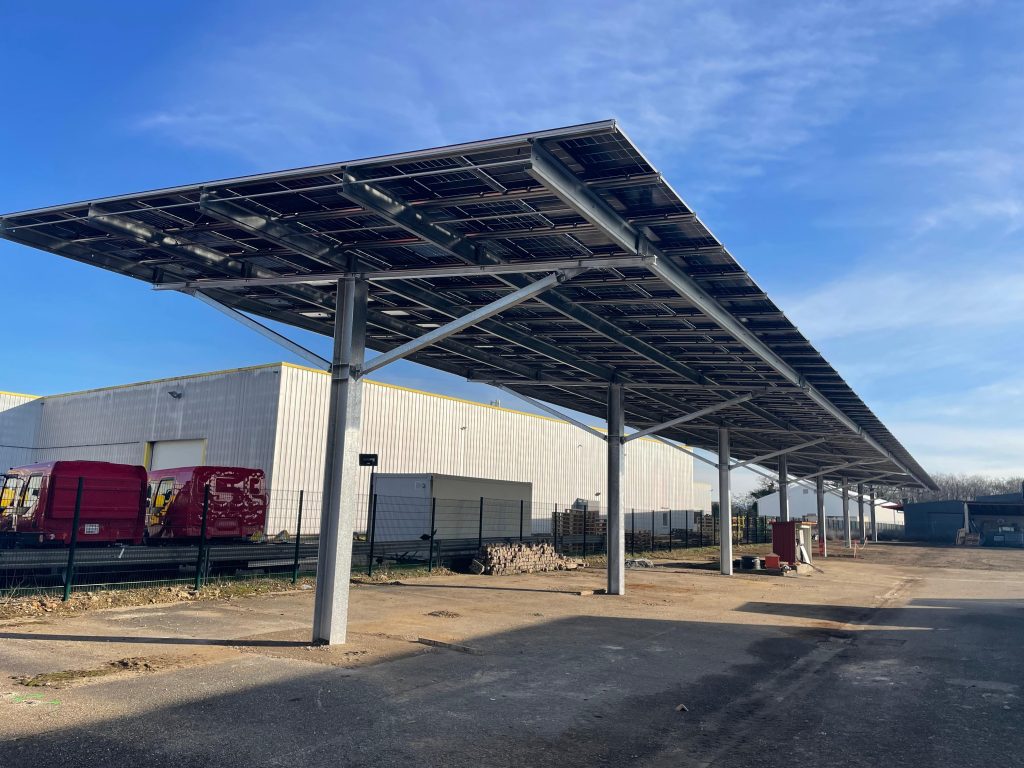

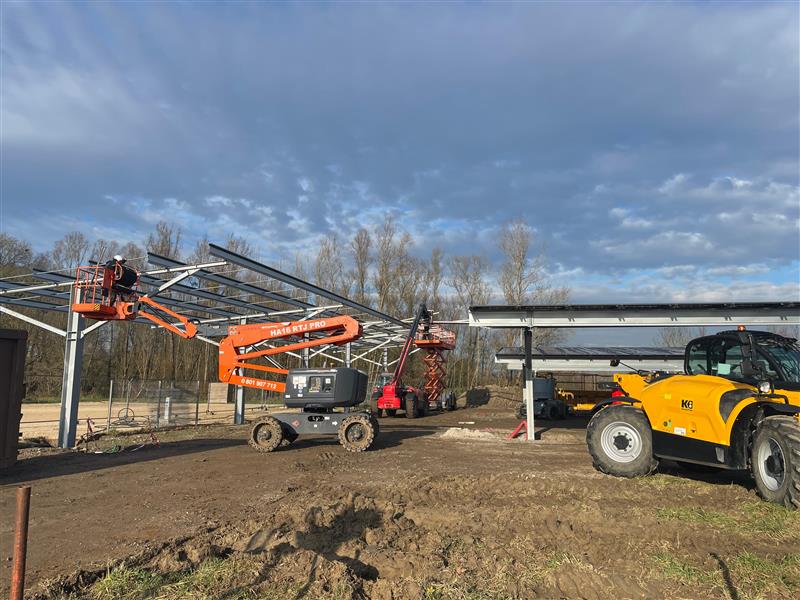

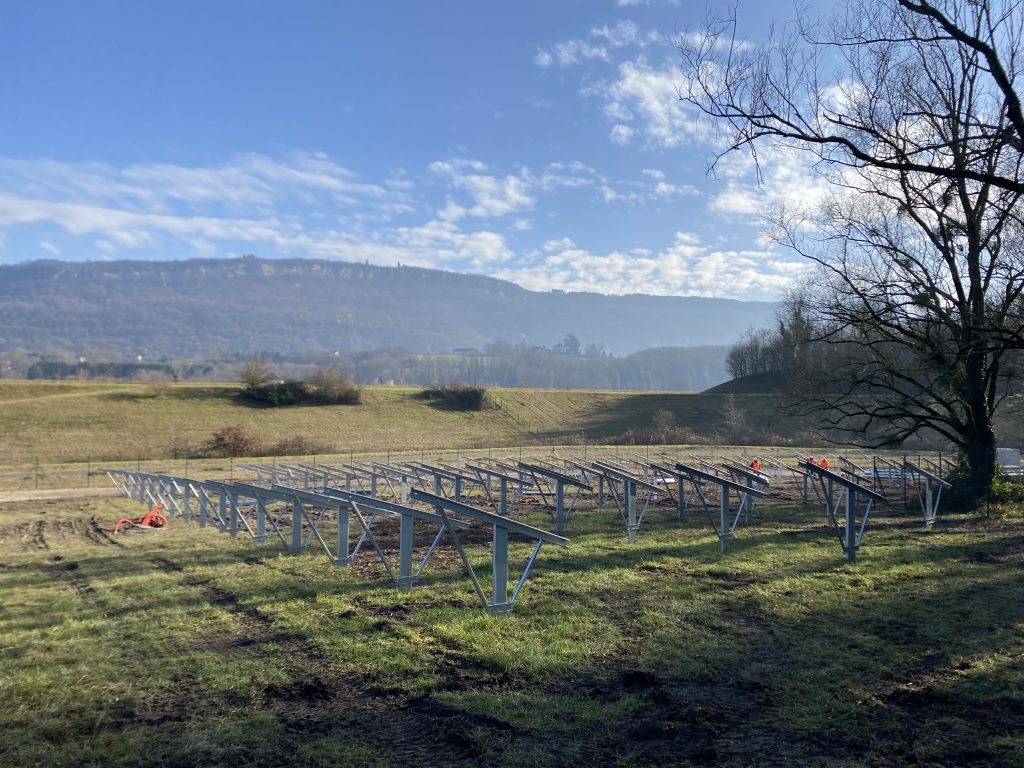

Les travaux de la centrale photovoltaïque au sol d’un ancien remblai du Rhône à BELLEY, développée en partenariat avec Solarhona, ont bien avancés avec la réalisation des fondations par la mise en place des pieux battus sur la majorité du site. Environ 15 % de la surface nécessite une adaptation suite à des refus géotechniques, pour laquelle une solution alternative est déployée pour garantir un ancrage optimal des tables dans le sol. L’installation des structures est désormais bien engagée et la pose des modules photovoltaïques est en cours sur l’ensemble des tables déjà montées. Les onduleurs sont également en cours d’installation, étape clé avant la phase de raccordement au réseau ENEDIS qui débutera dans les prochains jours. Le chantier se poursuivra jusqu’en juin, avec une mise en service prévue à cette échéance.
