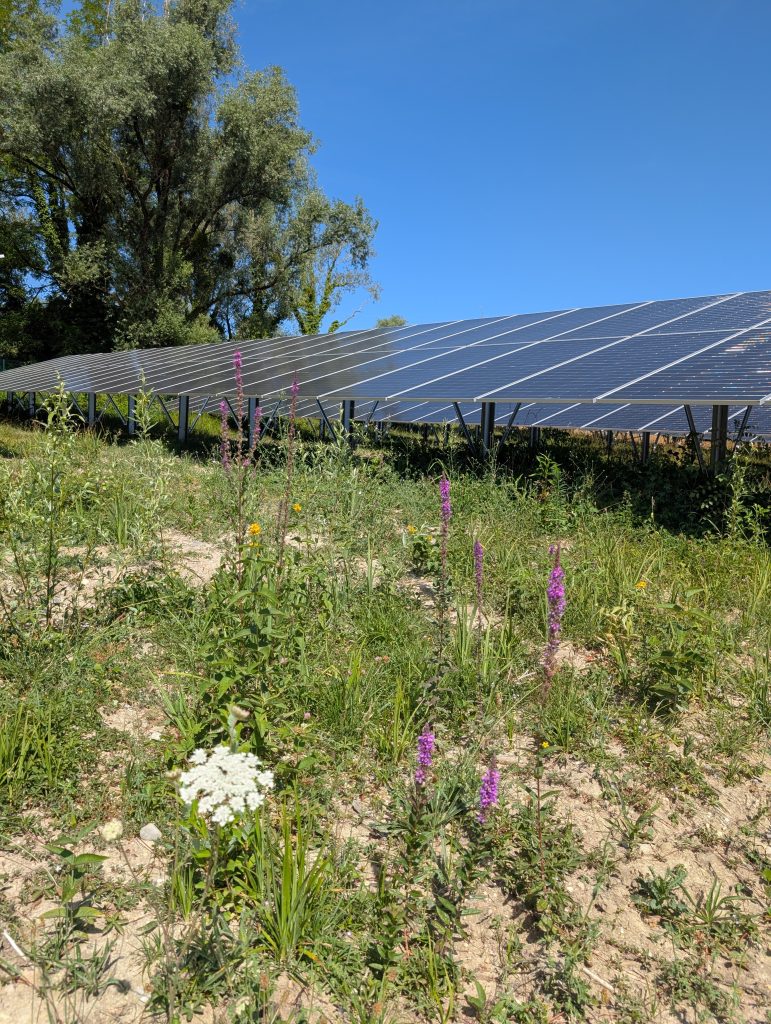

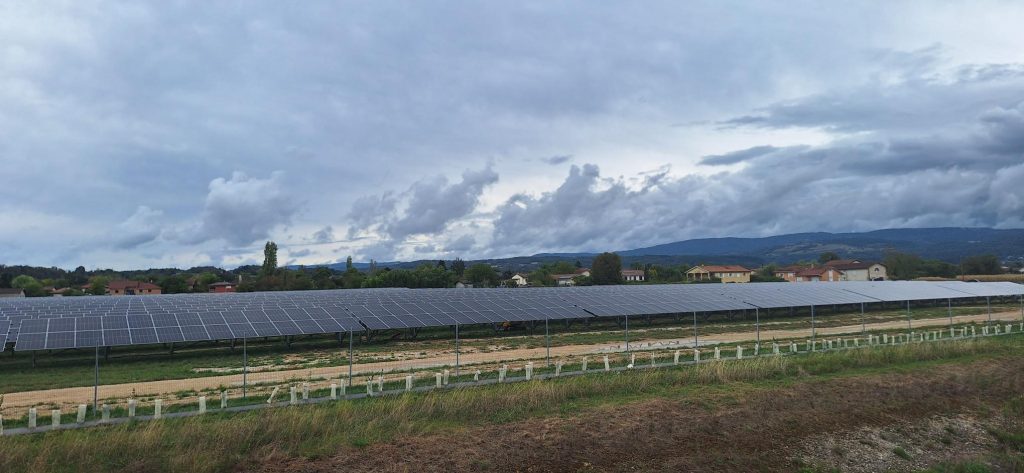

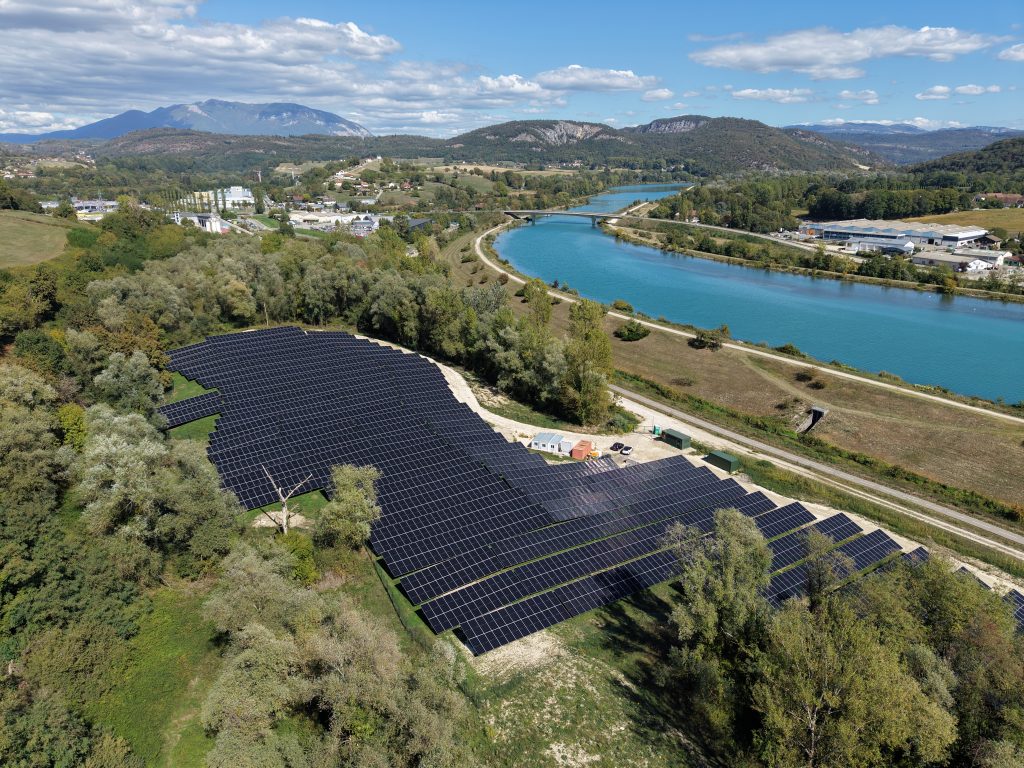

Implantation du projet de construction d'une centrale photovoltaïque au sol sur la commune de Pont d'Ain.

PONT D’AIN

Obtention du permis de construire

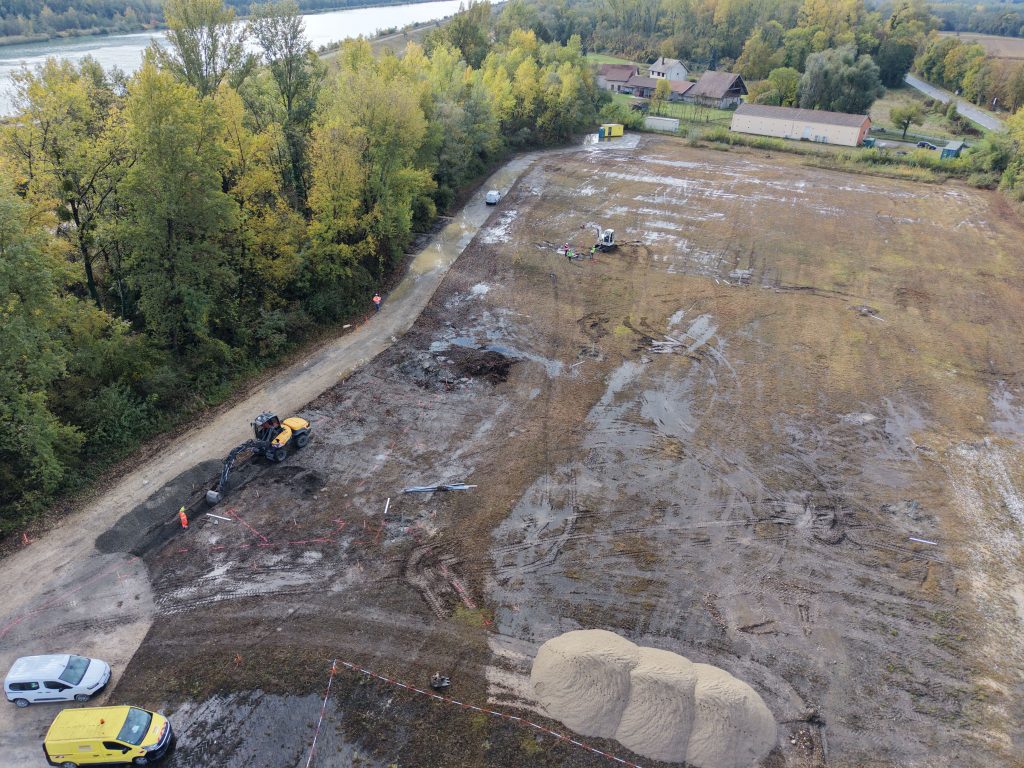

Après une année d’instruction par les services de l’Etat, le projet de parc solaire de PONT d’AIN a obtenu son permis de construire et est aujourd’hui purgé de tout recours. Cette étape, très importante, permet de déposer la candidature aux Appels d’Offres de la CRE (Commission de Régulation de l’Energie) afin de pouvoir obtenir un tarif d’achat garanti de l’électricité produite sur 20 ans, et d’envisager la recherche de financement bancaire du projet avec pour horizon de construction 2025-2026.

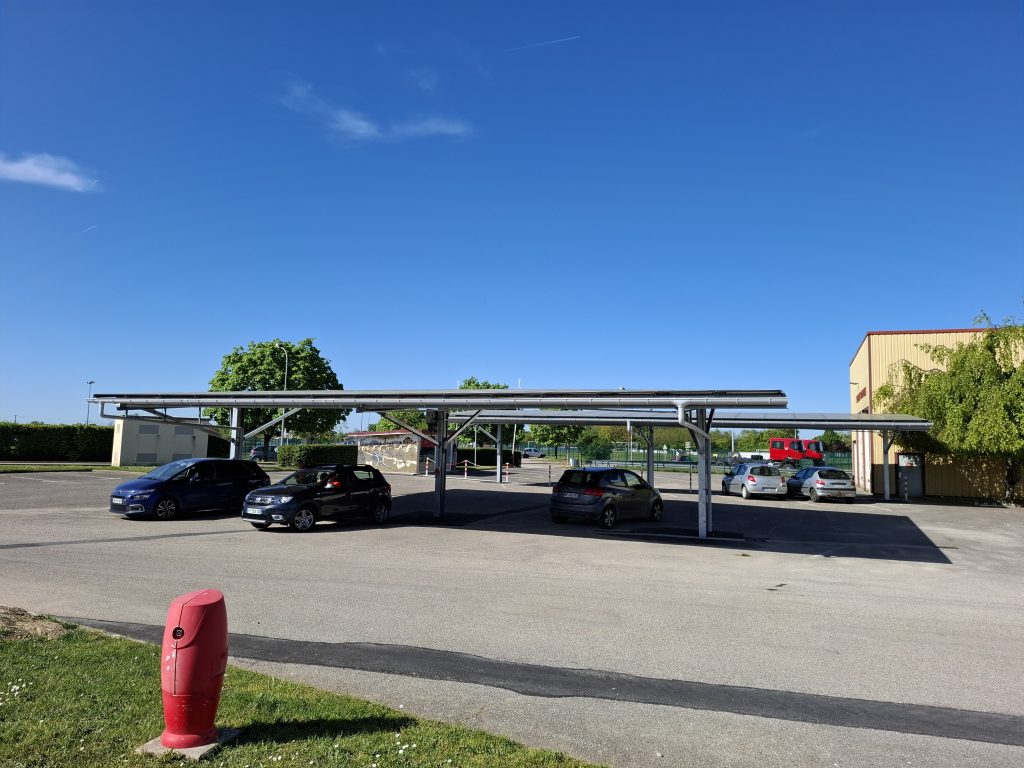

Photo de l'avancée des travaux des six ombrières photovoltaïques sur le parking complexe Visiosport à Montceaux le 5 septembre 2024.

CC VAL DE SAÔNE CENTRE – MONTCEAUX

Avancement du chantier en cours

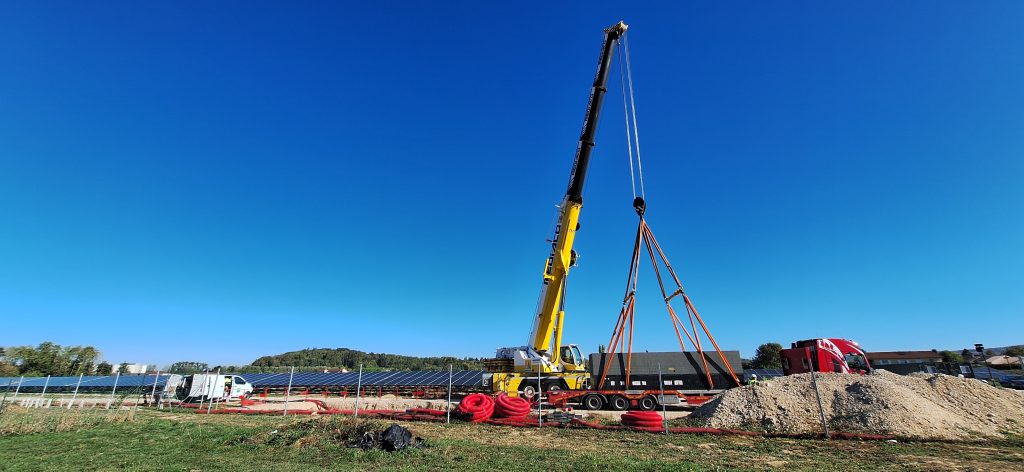

Lors de la réunion de chantier des ombrières du complexe VISIOSPORT du 5 septembre, nous avons pu constater le bon avancement du chantier avec la réalisation des fondations et des réseaux sur la partie haute du parking. À partir de la semaine prochaine, démarrage de la zone située au Sud du bâtiment. La pose des structures et panneaux démarrera à partir du 7 octobre, pour laisser le béton sécher !

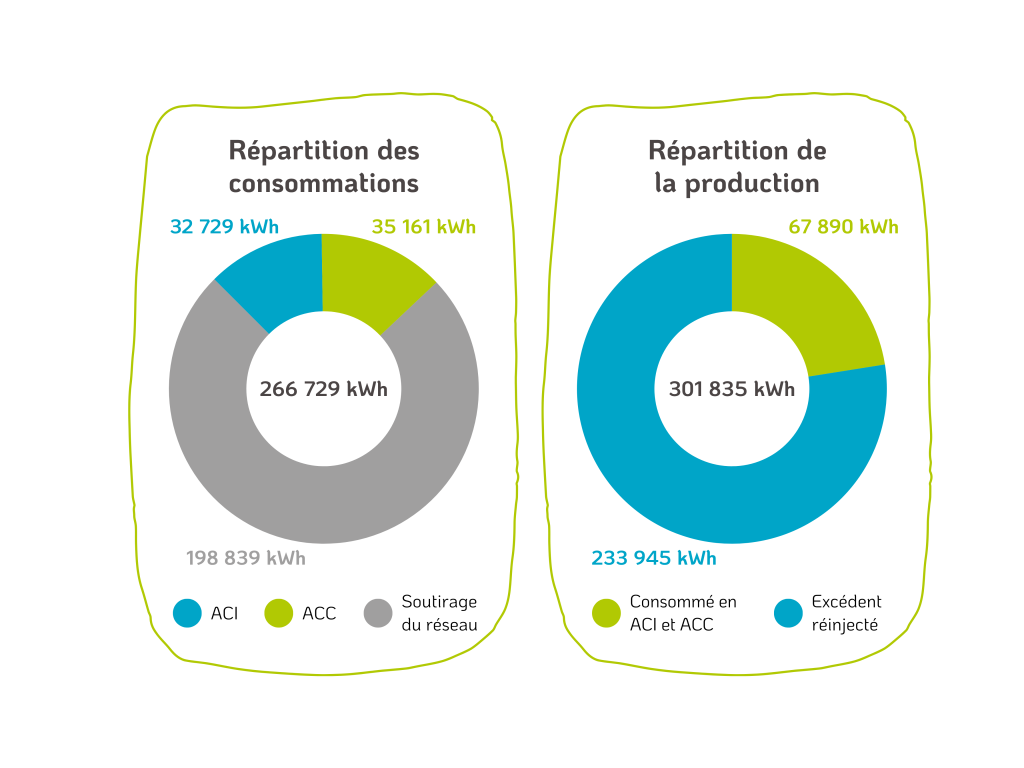

Les travaux d'installation de 2 centrales photovoltaïques sur les toitures des écoles primaires de Foissiat et de Savigneux se sont achevés le vendredi 30 août 2024.

FOISSIAT / SAVIGNEUX

Travaux achevés – Ecoles primaires

Fin des travaux de mise en place de 2 installations photovoltaïques sur les toitures des l’écoles primaires de FOISSIAT et de SAVIGNEUX. La première installation située à FOISSIAT est composée de 326 panneaux, produisant l’équivalent de la consommation annuelle de 31 foyers. La seconde située à SAVIGNEUX est composée de 245 panneaux, produisant l’équivalent de la consommation annuelle de 24 foyers.

Les travaux d' installation d'une centrale photovoltaïque sur la toiture de l'école primaire de Saint-Marcel-en-Dombes se sont achevés le jeudi 29 août 2024.

ST-MARCEL-EN-DOMBES

Travaux achevés – Ecole primaire

Fin des travaux de mise en place de 237 panneaux photovoltaïques sur la toiture de l’école primaire de la commune de ST-MARCEL-EN-DOMBES. Cette installation produira l’équivalent de la consommation annuelle de 23 foyers.

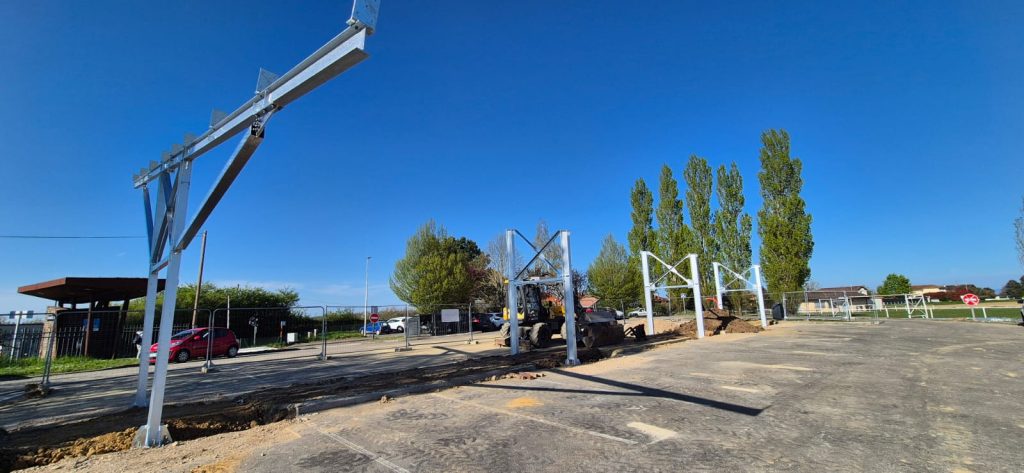

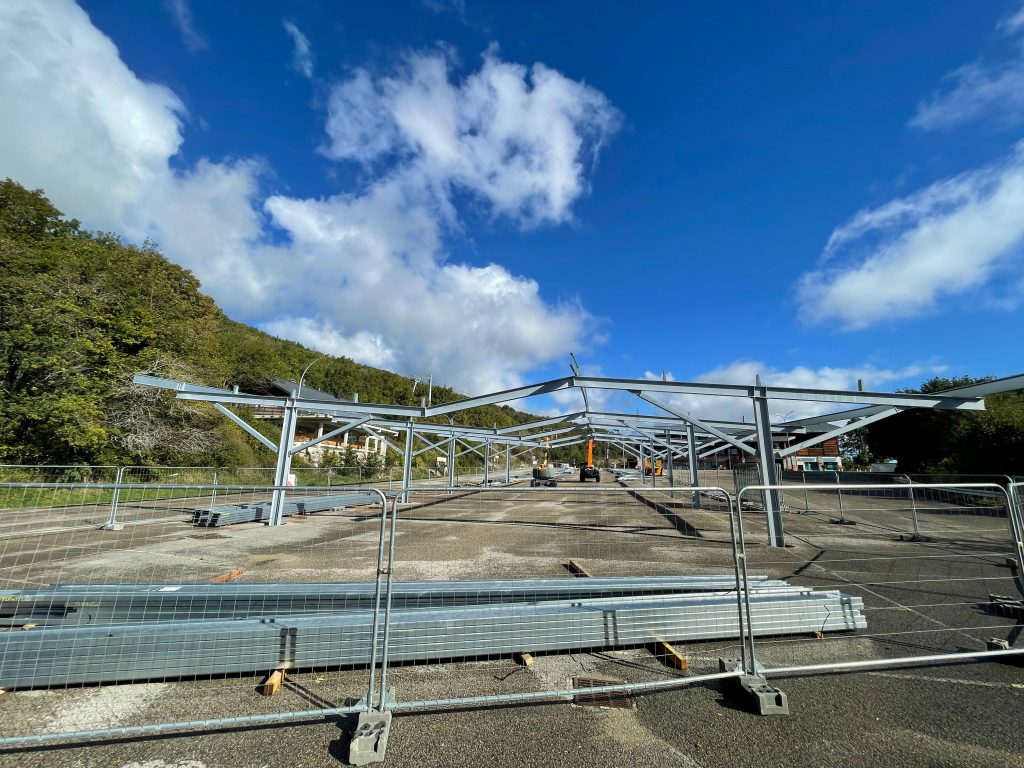

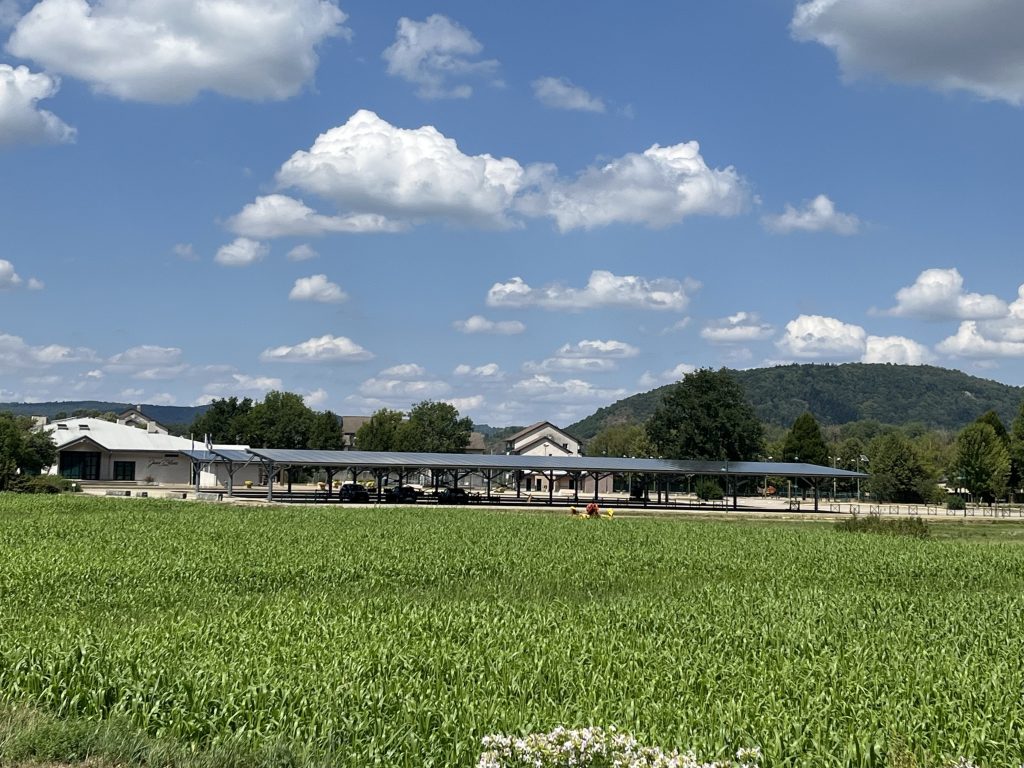

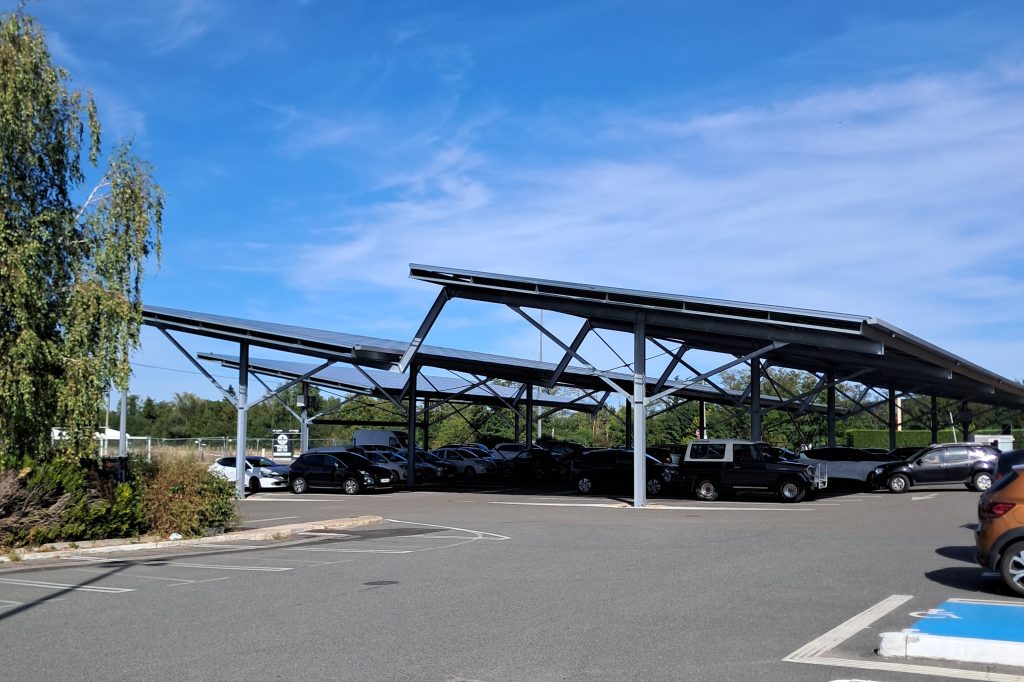

Photo du lancement des travaux des six ombrières photovoltaïques sur le parking complexe Visiosport à Montceaux le 27 août 2024.

CC VAL DE SAÔNE CENTRE – MONTCEAUX

Début des travaux des ombrières photovoltaïques sur le parking du complexe VISIOSPORT

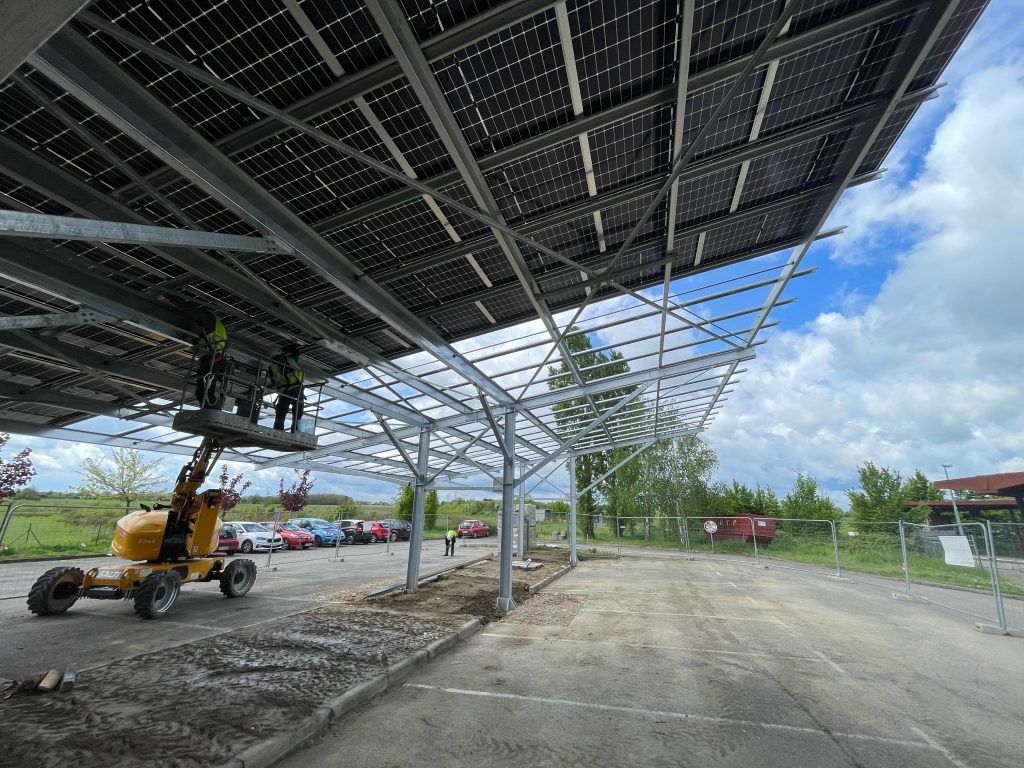

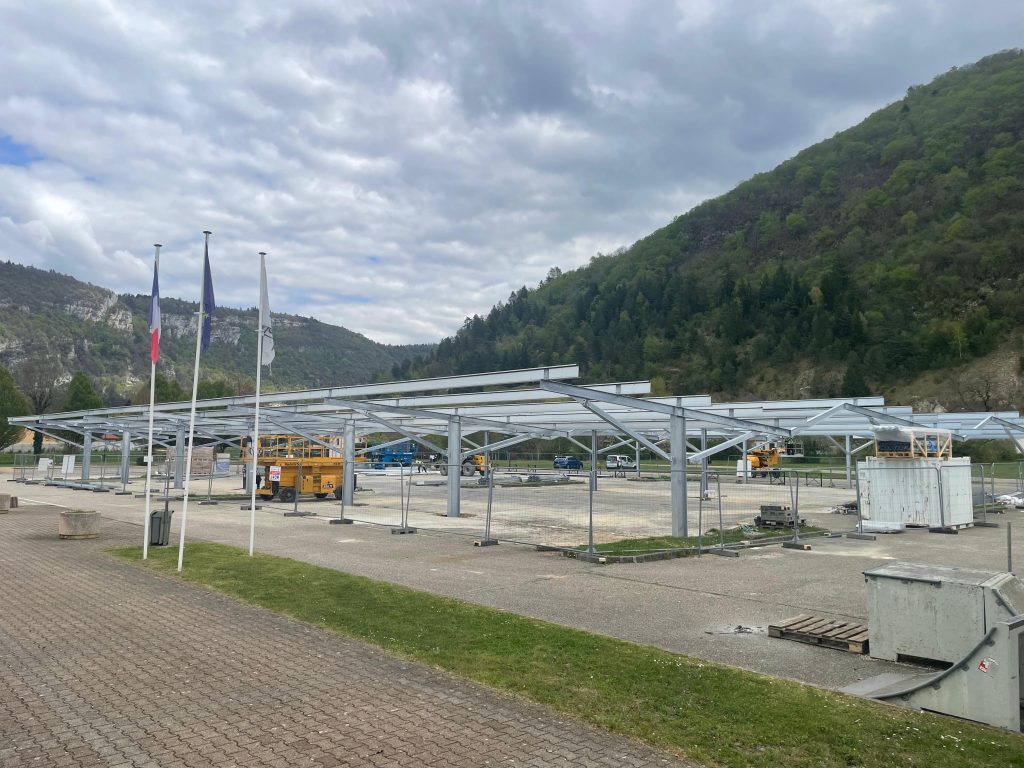

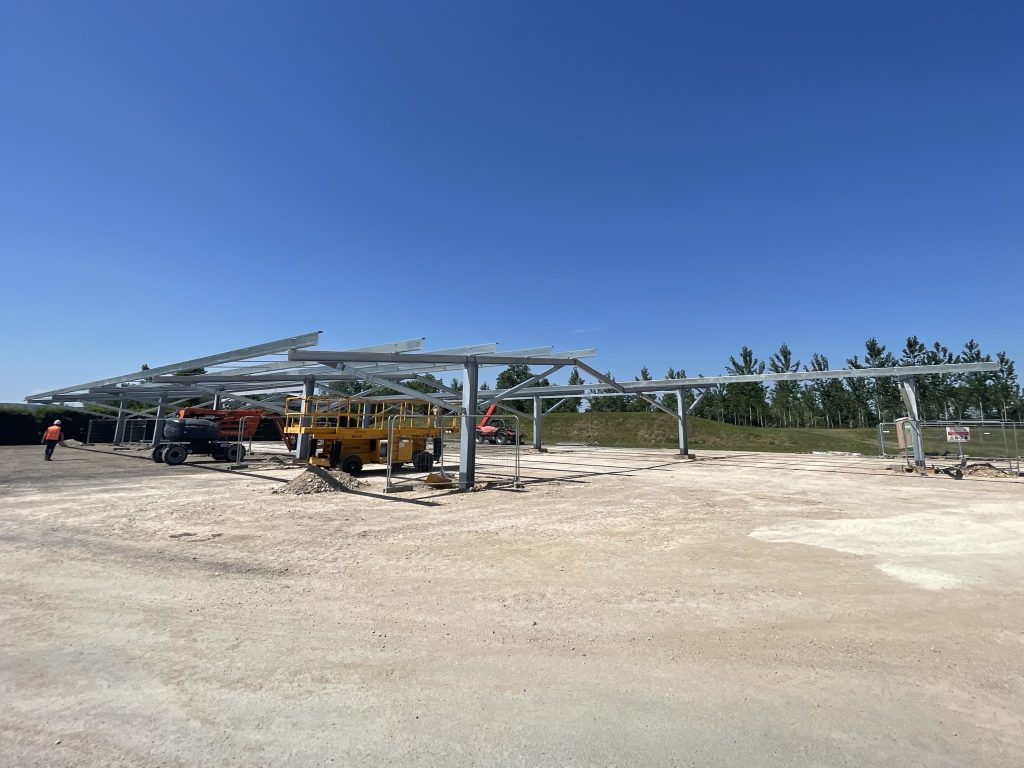

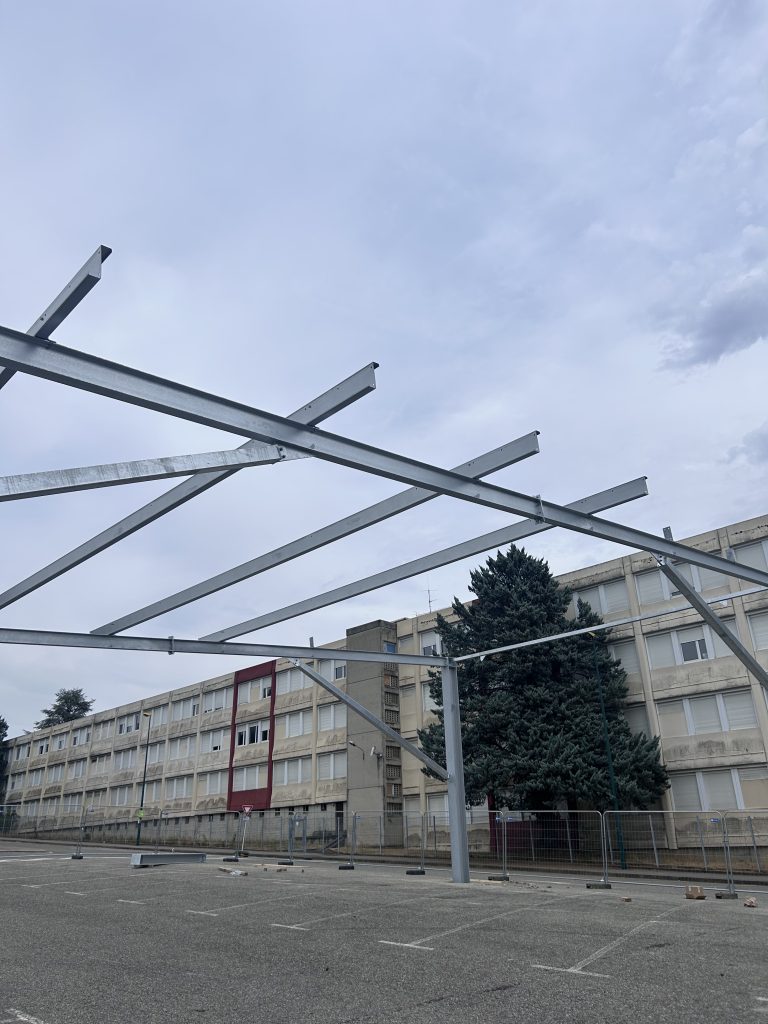

Le chantier de construction des 6 ombrières photovoltaïques sur le parking du complexe VISIOSPORT situé à MONTCEAUX a débuté ce lundi 26 août 2024. Les travaux sont conduits par l’entreprise OMEXOM (Travaux électriques et montage des ombrières) basée à RILLIEUX-LA-PAPA (69) et l’entreprise PARUTTO (Fondations et gros œuvre) basée à MIRIBEL (01). La fin des travaux est prévue pour le début du mois de décembre avec une mise en service courant janvier 2025.

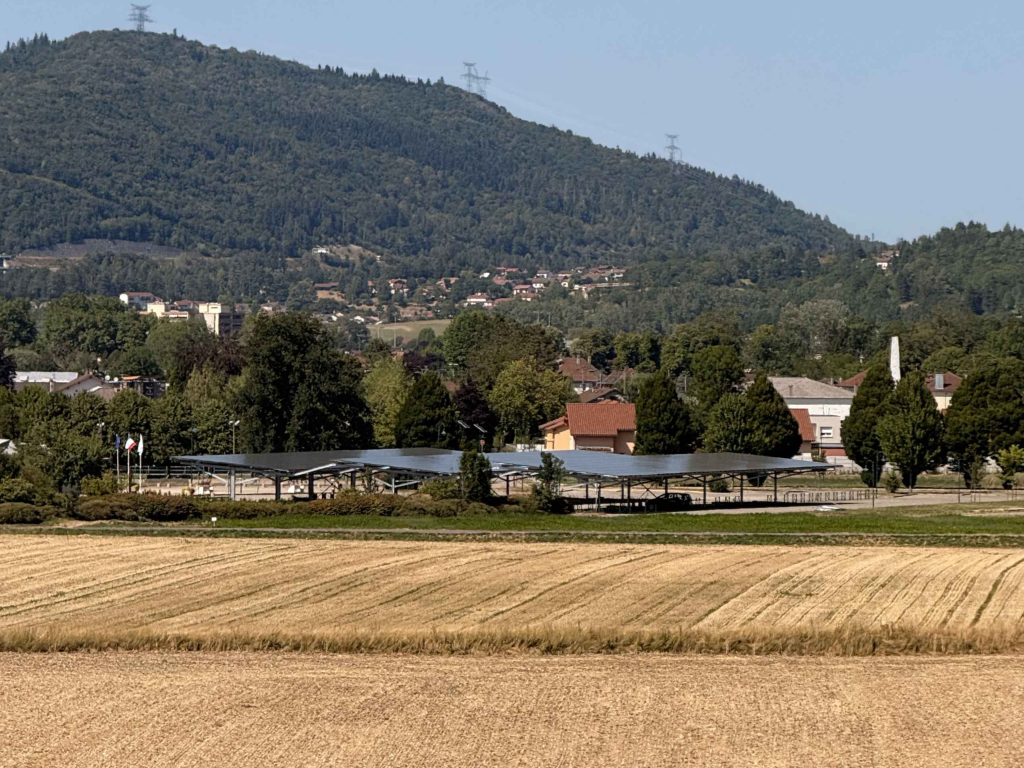

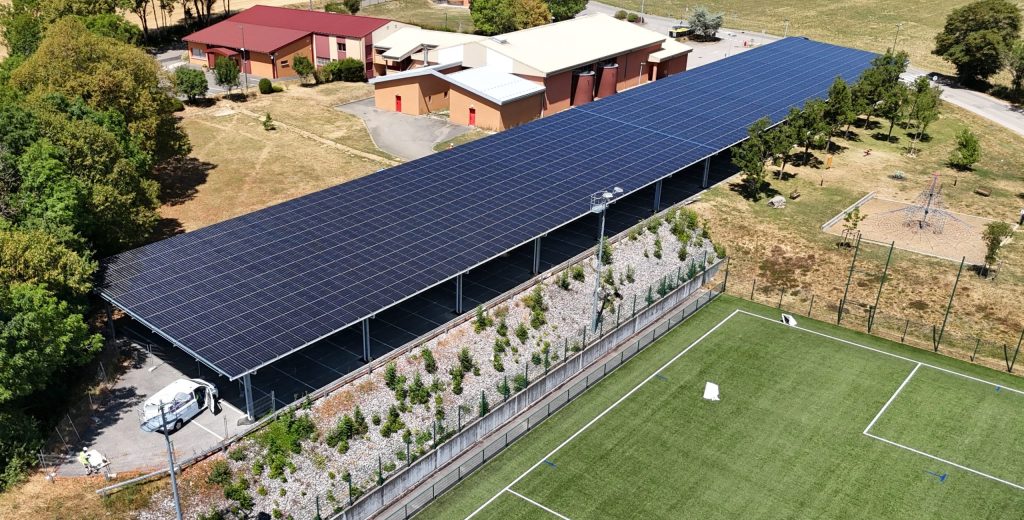

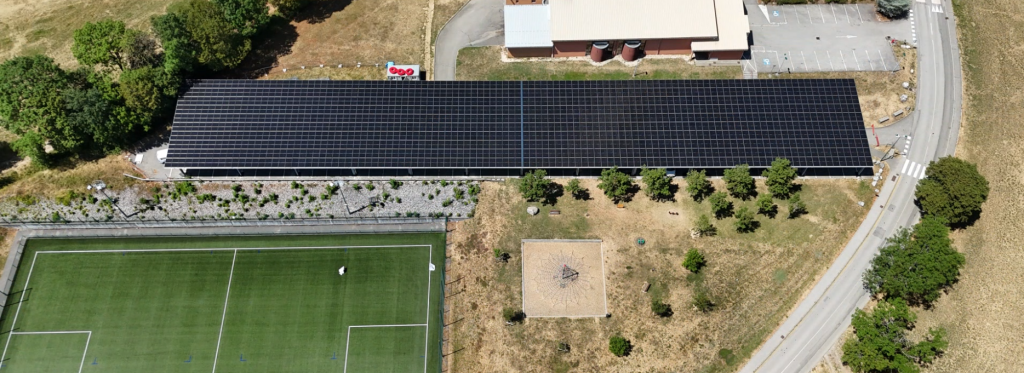

Photo de la mise en service des 4 ombrières photovoltaïques du parking du stade de Chauvilly à Gex le 31 juillet 2024.

GEX

Mise en service

Ce mercredi 31 juillet a eu lieu la mise en service des premières ombrières photovoltaïques de la SEM LEA à GEX sur le parking de Chauvilly. Après plusieurs mois de chantier, 4 ombrières sont sorties de terre, couvrant ainsi 113 places de stationnement. Les ombrières sont couvertes de 984 panneaux photovoltaïques sur une surface de 2 022 m², et représentant 513 000 kWh de production annuelle.

SAVIGNEUX

Point presse sur les travaux de l’école

Ce mardi 23 juillet, la SEM LÉA a organisé un point avec la presse afin de présenter le chantier et son avancée. Ce dernier a eu lieu en présence de Frederic VALLOS (Vice Président de la CCDSV en charge de l’environnement), Gilles GARNIER (Maire de Savigneux), Henri CORMORECHE (Conseiller Départemental), de WATT & HOME (en charge de la réalisation des travaux) et de la REGIE SERVICES ENERGIE (en charge du raccordement. La pose des panneaux a débuté dès le lendemain et les travaux de remplacement de la couverture tuile par un bac acier seront terminés la semaine suivante. La mise en service prévisionnelle de la centrale est prévue pour la mi-septembre.

Les travaux d'installation d'une centrale photovoltaïque composée de 237 panneaux sur la toiture de l'école primaire de la commune de Saint-Marcel-en-Dombes sont en cours

ST-MARCEL-EN-DOMBES

Chantier en cours

Le chantier de construction de l’installation photovoltaïque sur l’école de ST-MARCEL-EN-DOMBES avance bien. Les tuiles sont remplacées par des bacs aciers et les modules sont fixés sur ces bacs. La fin du chantier est prévue pour fin juillet. Un bureau de contrôle passera la semaine prochaine sur site afin de réaliser tous les contrôles préalables à la mise en service. La mise en service aura lieu début septembre.

FOISSIAT

Début des travaux de la centrale en toiture de l’école de FOISSIAT

Le chantier de construction d’une installation photovoltaïque en surimposition à la toiture en tuiles de l’école de FOISSIAT a débuté le lundi 15 juillet. Les travaux sont conduits par l’entreprise KE ENERGY (ST-AMOUR – 39). Les travaux se dérouleront pendant toute la période des vacances estivales. La pose du système d’intégration est en cours. La pose des panneaux commencera le 12 août et la fin du chantier est prévue pour fin août.

Illustration du réseau de chaleur urbain (RCU) de Valserhône

VALSERHÔNE

Le Conseil Syndical du SIVALOR, le Conseil d’Administration de la SEM LÉA et le Conseil Municipal de VALSERHÔNE ont respectivement décidé les 27 juin, 12 et 15 juillet de créer la Société VALSERHÔNE CHALEUR avec DALKIA, afin de produire de la chaleur renouvelable à partir de la chaleur fatale de l’UVE du SIVALOR (Usine de traitement des déchets ménagers). Cette chaleur sera ensuite distribuée par DALKIA à près de 1 500 foyers de la commune et des bâtiments publics (Lycée, Collège, Centre aquatique…).

SAINT-DENIS-LÈS-BOURG

Le chantier de construction d’une installation photovoltaïque en surimposition de la toiture en tuiles du Collège Yvon Morandat de SAINT-DENIS-LÈS-BOURG a débuté le jeudi 11 juillet. Les travaux sont conduits par l’entreprise KH ENERGY (ST-AMOUR – 39). Les travaux se dérouleront pendant toute la période des vacances estivales.

CC DE LA DOMBES – CHÂTILLON-SUR-CHALARONNE

Les chantiers de construction des installations photovoltaïques sur les toitures de l’hôtel d’entreprise et de la nouvelle recyclerie de CHÂTILLON-SUR-CHALARONNE ont débuté le lundi 8 juillet 2024. Les travaux sont conduits sur les deux sites par l’entreprise CIMES Energies (Montmélian 73). La fin des travaux est prévue pour le début du mois d’août.

SAVIGNEUX

Le chantier de construction d’une installation photovoltaïque sur la toiture de l’école de SAVIGNEUX a débuté le lundi 8 juillet 2024. Les travaux sont conduits par l’entreprise WATT&HOME (TULLINS – 38). La fin des travaux est prévue pour la fin du mois d’août.

CC VAL DE SAÔNE CENTRE – MONTCEAUX

Le chantier de construction d’une installation photovoltaïque en surimposition à la toiture terrasse du complexe VISIOSPORT a débuté le lundi 8 juillet 2024. Les travaux sont conduits par l’entreprise KH ENERGY (ST-AMOUR – 39). La fin des travaux est prévue pour la fin du mois de juillet.

Les travaux d'installation d'une centrale photovoltaïque composée de 237 panneaux sur la toiture de l'école primaire de la commune de Saint-Marcel-en-Dombes ont débutés le 8 juillet 2024

ST-MARCEL-EN-DOMBES

Le chantier de construction d’une installation photovoltaïque sur la toiture de l’école primaire de SAINT-MARCEL-EN-DOMBES a débuté le lundi 8 juillet 2024. Les travaux sont conduits par l’entreprise PROTEC ENERGY (FAREINS – 01). La fin des travaux est prévue pour la fin du mois d’août.
